这两种报告经常被混用,但严格来说不是同一个东西。项目前期论证里,一个是项目单位自查形成的“分析材料”,一个是政府或指定评估主体复核后形成的“决策依据”。

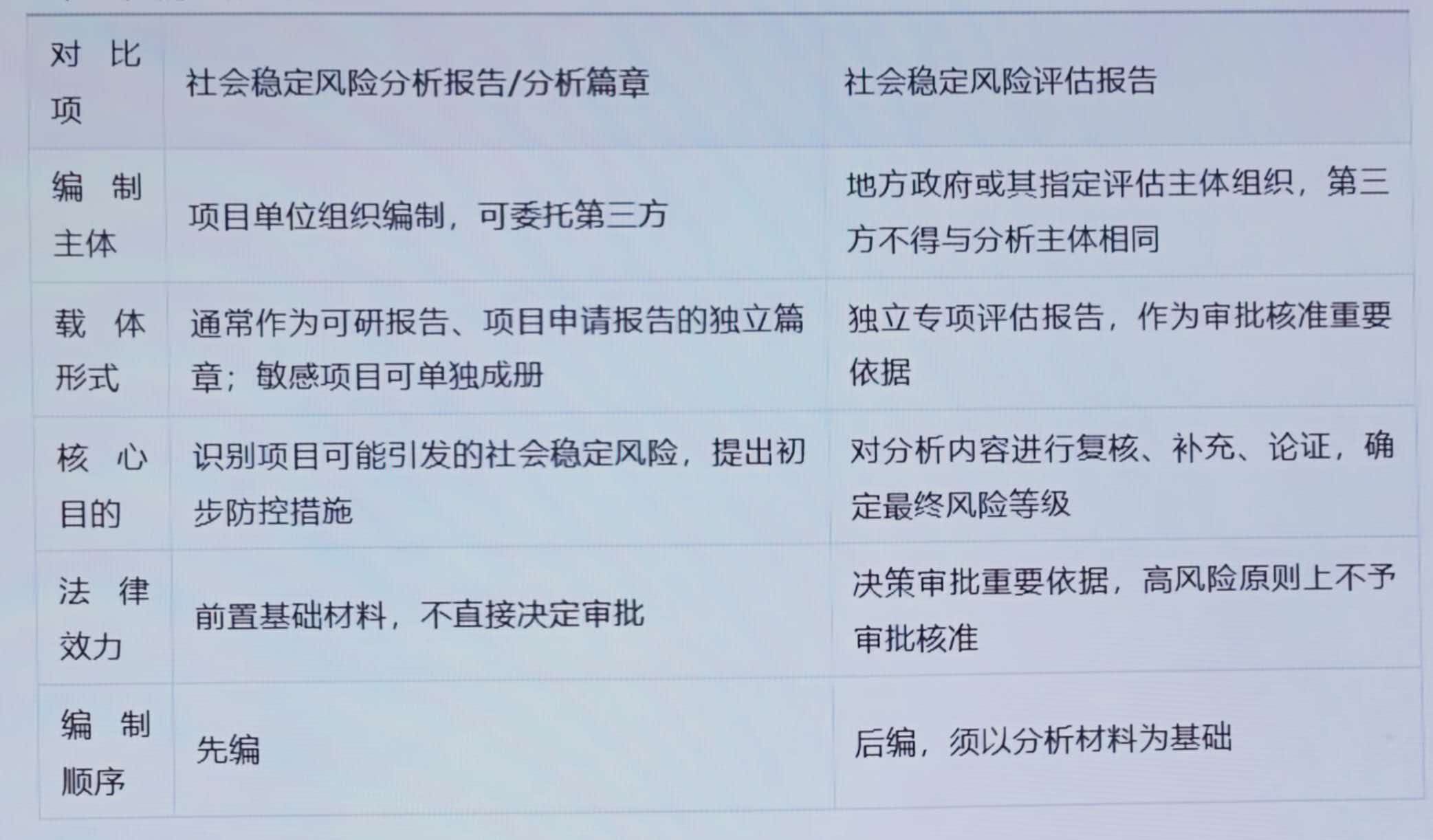

一、先分清两种报告

二、对应流程怎么衔接
-
启动稳评
项目列入重大固定资产投资项目、涉及征地拆迁、移民安置、生态环境敏感、群众利益调整较大等事项时,应同步启动稳评。
-
编制社会稳定风险分析篇章/分析报告
由项目单位在编制可研报告、项目申请报告时同步开展风险调查、风险识别、风险估计,提出防范化解措施,形成初步风险等级建议。
-
确定评估主体
一般由项目所在地人民政府或其有关部门指定;上级事权项目在地方实施的,可能由上级决策部门与地方政府共同作为评估主体。
-
开展评估论证
评估主体对分析内容进行审查,补充公众参与、部门意见、舆情核查、现场复核,必要时组织听证、座谈、问卷调查。
-
确定风险等级
通常分为高风险、中风险、低风险。高风险项目原则上不予审批核准;中风险需完善措施后再推进;低风险在落实防控措施前提下可推进。
-
形成评估报告并备案/报审
评估报告经评审、审定后,作为项目审批、核准的重要前置材料。
三、报告的意义
-
把风险前置到决策环节避免项目“批了才发现群众反对、补偿谈不拢、舆情压不住”。
-
支撑审批核准稳评结论直接影响项目能否立项、核准、开工。
-
倒逼方案优化对征地拆迁、补偿安置、环境影响、施工扰民等问题提前校正。
-
形成闭环责任明确风险点、责任主体、化解措施和应急预案,便于后续跟踪。
四、实操中最容易踩的坑
-
混淆两份文书把分析篇章当成评估报告,或让同一家机构同时编制分析和评估,违反“编审分离”。
-
公众参与流于形式问卷样本不足、未覆盖重点群体、反对意见未如实记录。
-
措施空泛只写“加强宣传、做好解释”,没有责任主体、时限、资金和验收标准。
-
等级判定失真为通过审批把高风险压成低风险,后期一旦引发群体性事件会被追责。
-
方案调整后未重评用地范围、补偿标准、建设时序、环保措施发生重大变化,应重新评估或补充评估。
如果项目是走发改审批/核准通道,通常要同时准备分析篇章/分析报告 + 评估报告;
如果是重大行政决策、政策调整、不涉及可研载体的事项,很多地方会直接由评估主体出具社会稳定风险评估报告。
具体以项目所在地发改委、政法委及行业主管部门要求为准。
